隨著石家莊房價的增漲,2017年二手房市場非常的活躍,舊房改造裝修市場興起讓整個裝修行業。但是舊房改造設計到的方面比新房裝修更加的負責,所以今天就給大家說說舊房改造翻新的步驟。
舊房翻新改造
1)訂防盜門(10~15天安裝)
2)對整個裝修預算、風格、家具擺放位置等進行總體規劃,定下裝修風格。
3)征得物業或管理人員同意,征詢哪些墻不能打。
4)用筆記下裝修草圖,如家具擺放、電插座和開關布置、電話寬帶有線的布置、水盆和龍頭的位置,復印5份,以隨時給工人看。
5)找敲墻工人(打掉玄關處墻,做一嵌入鞋柜)。
6)找廚柜師傅到現場定廚柜式樣,量尺寸,定妥后,廚柜師傅現場用粉筆在墻上畫下插座暗盒的布放位置,水龍頭的位置。廚柜師傅回去做廚柜,如進場做,一般要等到泥水撤場才行。
7)水電工進場。
8)修改不足之處,水電工出采購清單(注明規格、產地,數量,毛估絕對不行)電的回路也要在此時叫他說清楚。
9)自已采購水電材料。
10)買卷尺,粉筆。在墻上將插座、開關的位置定好,在墻上劃上相同大小的方框。方框邊注明功能,如“5孔插座”、“一開三眼”、“電話”等。字不能注在方框里面,一開槽就鏟掉了。(卷尺要買頭上帶磁鐵的那種,以后買材料時,拿鐵的混做不銹鋼、銅時,一測就準,屢試不爽)。

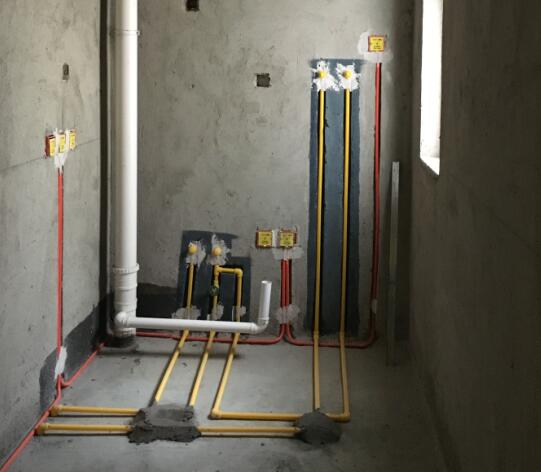

11)水電工進場,先做電路,后做水路。開電線槽,電線穿管、埋墻。開槽時,一定要叫他注意水平,叫他用水平管(或水平尺)打水平,不要歪了或高低不齊。
舊房翻新改造
12)水電工用水泥封掉槽溝,不可推給泥水工,同時水泥封槽一定不能高于原墻面。
13)水泥封電管槽前,要用數碼相機拍下所有線管的走向。拍前用粉筆在墻上標上各管相互距離,或線管到墻邊的距離。以后墻上釘鉤子什么的,就不會碰斷墻內的電線。
14)水電工做水路。接上水管、堵頭。水管要左熱右冷,水路也要拍照片。
15)測試水壓。以加壓觀測水管是否滲漏。80元/次。這要另外請人的,水電工不做。
16)找泥水。師傅開采購清單,自已買防水涂料、墻地磚、填縫劑(填墻地磚之間接縫的,以擋住水泥)。師傅買水泥、黃沙、紅土,自帶工具。
17)泥水進場。
18)事先用紙板團或簿膜將全部下水管口塞牢,防止異物進入。
19)廚房、衛生間做防水涂料。
20)安裝防盜門,并灌漿。灌漿指用稀水泥灌入門柱內,以加固膨脹螺絲,必須等泥水進場后進行。同時安裝防盜網、塑鋼窗。
21)磚加5%的損耗既可。買回來后,要一塊塊查看,有色差、裂紋、破角的,揀在一邊,或調,或貼在背面或看不到的地方。
22)貼廚房、衛生間、陽臺、大廳、房間地磚墻磚
23)泥漿要涂滿,否則空磚易壞。可在貼磚8小時后檢驗,用手指關節敲,有空鼓音的,要毫不客氣返工。
24)45度角如在窗臺上,一般要緊密相連。若是地臺,則不能緊連。
25)泥水貼磚時,為了緊固,一般用橡皮錘敲,以防止用力后,時間長了易裂縫,當時是看不出來的。
26)廚衛陽臺的地磚,要向地漏方向傾斜,水流得快,干凈。按標準的還是不夠,要再傾斜點。
27)地磚要將整塊的貼在進門最先看到的地方,角落等貼碎磚。
28)木工進場。
29)開單采購材料
30)吊頂。(其間,請水電過來布頂線,主要是客廳餐廳的頂,其它區域的一般不要)
31)成品門安裝。
32)木工做整體廚柜。自己采購三件套,各種龍頭、面盆,廚柜拉手、爐臺拉籃、臺面垃圾筒、柜腳等。
33)做整體書柜、衣柜、鞋柜、電視柜、隔斷柜、面盆柜等。自己采購領帶柵格,褲架等34)做石膏線的進場
35)購開關、插座、燈具、潔具、排風扇等。(如做臺下盆,廚柜師傅進場后就要買了)
36)木工撤場,清理木工垃圾。
37)油漆工進場
38)安裝開關、插座、燈具,買窗簾、沙發、床等。
39)清潔。
